9月14日,甬臺溫高速公路改擴建工程臨海青嶺至溫嶺大溪嶺段項目獲浙江省發展改革委核準,這是近半月內,繼三門麻岙嶺至臨海青嶺段8月30日獲批之后,甬臺溫高速公路擴容改造臺州段獲批的第二個項目。至此,甬臺溫高速公路改擴建工程臺州段全線獲批。
大溪樞紐效果圖

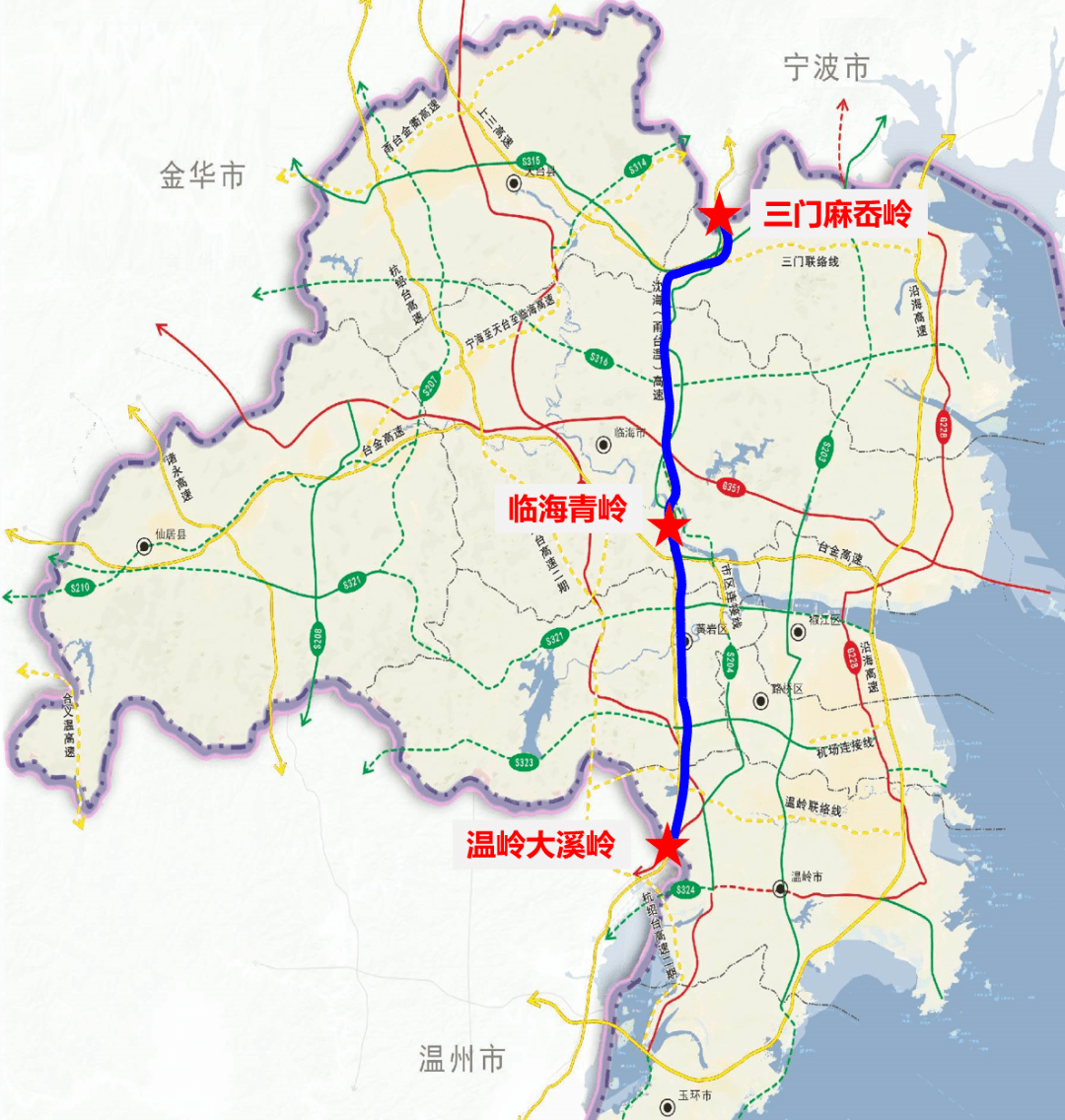

臺州段改擴建工程總投資約296.2億元,主線長約83公里,起點位于三門縣麻岙嶺隧道,沿現甬臺溫高速公路線位,終于溫嶺市大溪嶺隧道,分為兩個項目建設。全線擬按“兩側拼寬為主,局部分離或單側拼寬”的原則拓寬為雙向八車道高速公路,局部雙向十車道,部分路段可從100公里/小時提速至120公里/小時。
項目前期主要節點回顧
2020年4月14日,省交通運輸廳召開專題會議,啟動甬臺溫高速公路改擴建工程前期工作,并明確由臺州市交通運輸局作為全線(涉及寧波、臺州、溫州)協調組織工作的牽頭方。
2020年4月30日,臺州市政府發文成立甬臺溫高速公路改擴建工程臺州段建設領導小組,領導小組辦公室設在市交通運輸局。
2020年8月7日,臺州段總體方案通過省交通運輸廳審查。
2021年7月23日,臺州段可行性研究報告通過省發改委和省交通運輸廳聯合審查。
2021年9月9日,省政府召開專題會議,研究并明確了甬臺溫全線投資人選擇、項目投融資模式、招標主體和地方訴求等9方面重大事項。
2021年10月14日,臺州段項目申請報告通過交通運輸部審查。
2022年1月13日,臺州市政府常務會議審議通過甬臺溫高速公路改擴建工程臺州段特許經營實施方案和招標文件。
2022年3月21日,交通運輸部批復臺州段資金安排意見(即項目申請報告審查意見)。
2022年3月24日,三門麻岙嶺至臨海青嶺段特許經營(投資人)招標開標,省交通集團、臺州高速集團聯合體中標。
2022年4月13日,臨海青嶺至溫嶺大溪嶺段特許經營(投資人)招標開標,臺州交投集團、臺州高速集團和黃巖交旅集團聯合體中標。
2022年6月13日,自然資源部批復三門麻岙嶺至臨海青嶺段用地預審。
2022年8月24日,自然資源部批復臨海青嶺至溫嶺大溪嶺段用地預審。
2022年8月30日,省發改委核準三門麻岙嶺至臨海青嶺段項目申請報告。
2022年9月8日,臺州段初步設計方案通過交通運輸部審查。
2022年9月14日,省發改委核準臨海青嶺至溫嶺大溪段項目申請報告。
